Reges Leben herrschte heute auf der Baustelle:

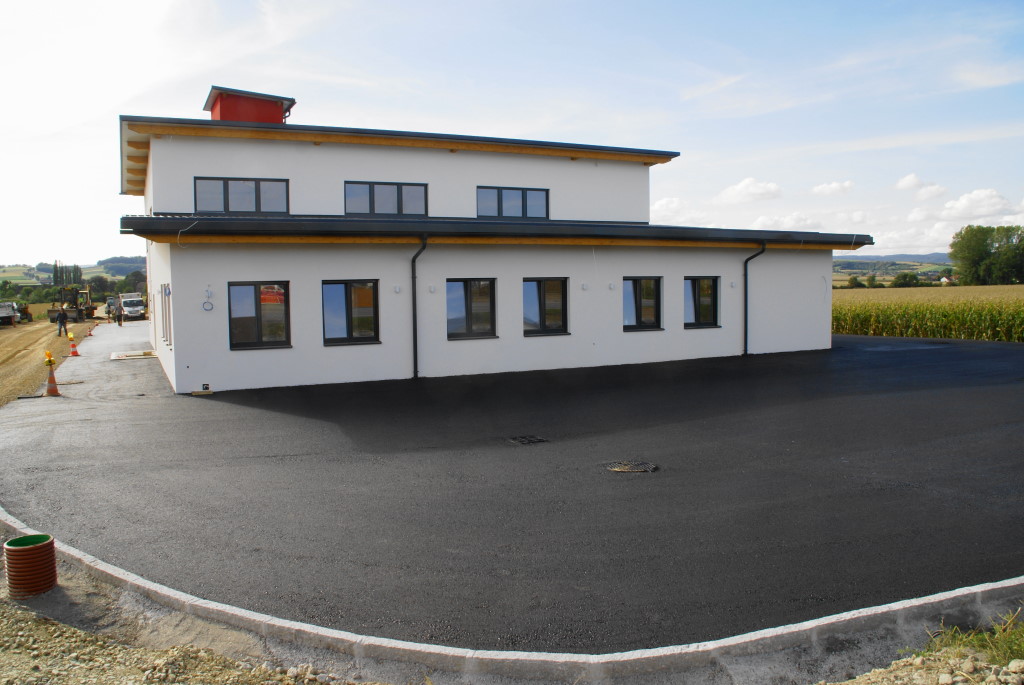

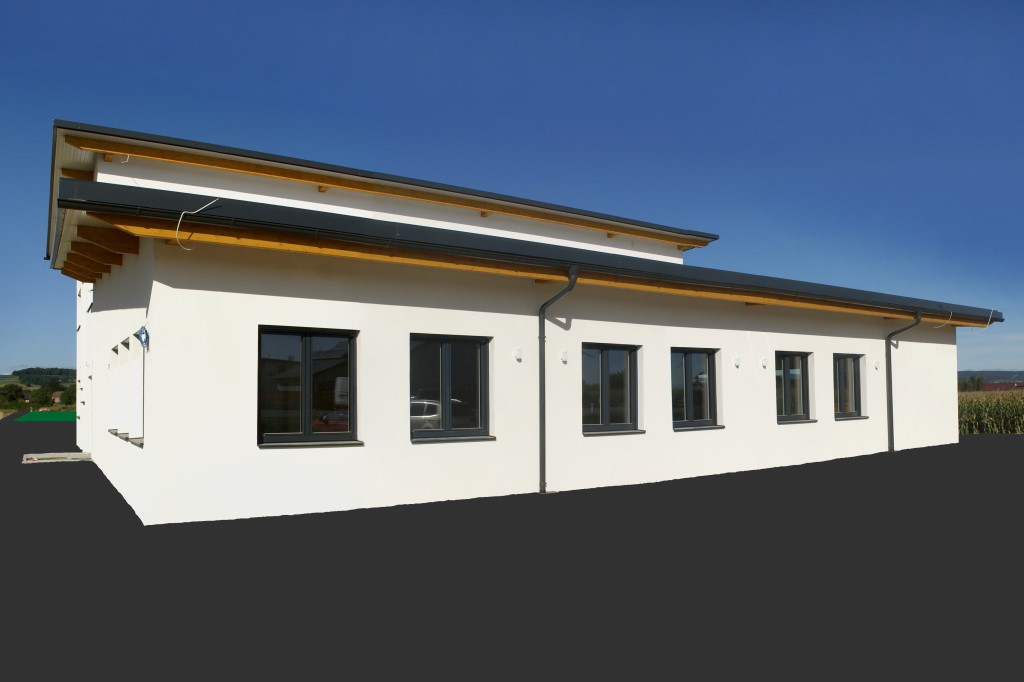

Während eine Partie auf der Nordseite mit dem Asphaltieren begann, bereitete eine 2. Partie auf der Südseite noch alles her für den Asphalt. Morgen geht es - wenn das Wetter mitspielt - mit dem Zufahrtsweg weiter.
Im Saal wurde mit dem Abschleifen des Bodens begonnen, der Fliesenleger stürzte sich wieder über den Stiegenaufgang.
Heute wurde auch weiteres Material für die Sanitärräume geliefert, sodass es auch hier weitergehen kann.
» Fotos
- Details
Die diesjährige Pfarrwallfahrt versteht sich auch als Dankwallfahrt für das gute Gelingen der Baustelle von unserem FF-Gemeinschaftshaus der Generationen!
Abmarsch um 7 Uhr bei der Pfarrkirche, ca. 7:15 Uhr bei Fladnitzbrücke, 12:55 in Wolfenreith.
Gottesdienst ist um 14 Uhr in Maria Langegg.
- Details

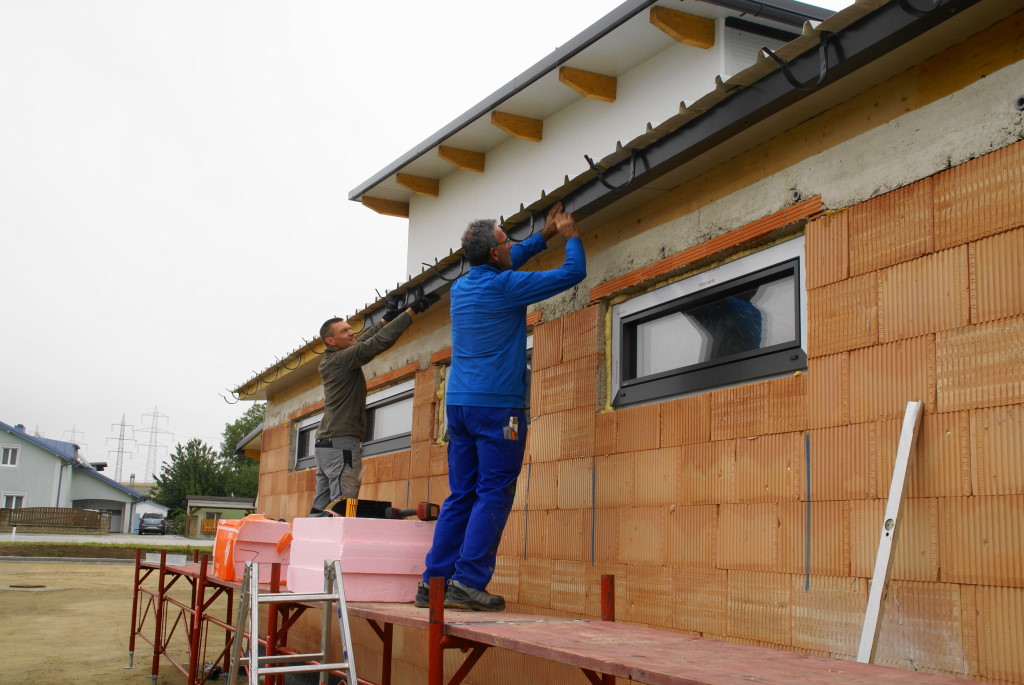

Von unserem Heinz "Stuzi" Habersberger wurden heute bei der Müllsammelstelle die Abschlussbleche der Paneleindeckung und die Dachrinne montiert.
Hannes versucht erfolgreich im Haustechnikraum den "Kabelsalat zu entwirren" - das heißt natürlich, alles korrekt im Schaltkasten anzuschließen.
Daneben werden aber auch weiterhin elektrische Anschlussarbeiten getätigt, Datenleitungen eingezogen, aber auch der Saal wurde für das Schleifen am Montag ausgeräumt.
» Fotos
- Details
- Details

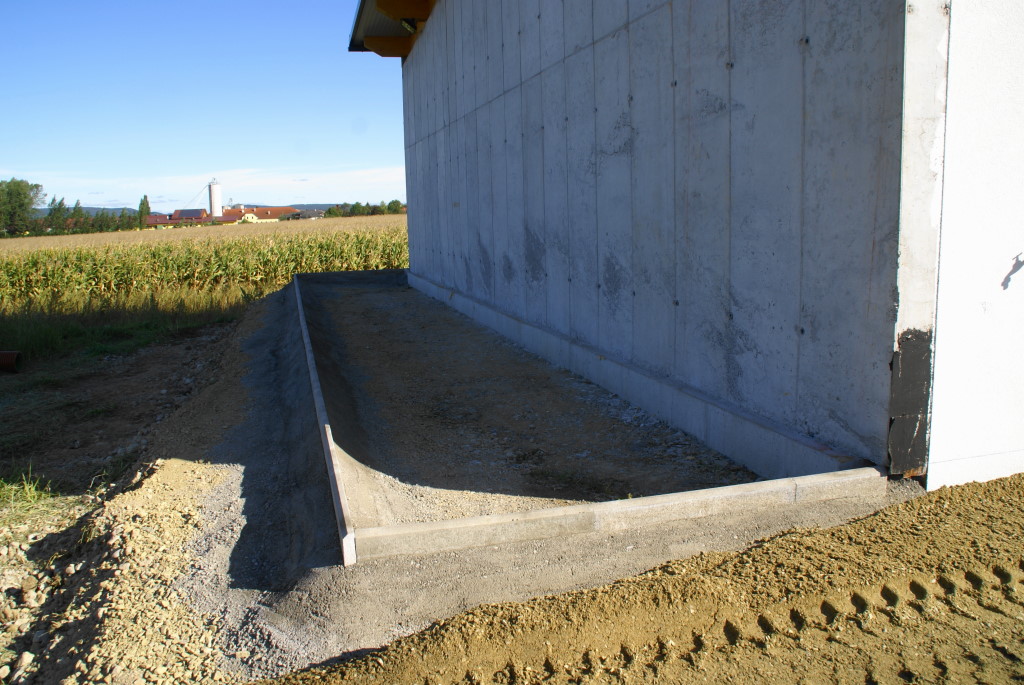

Zuletzt wurde auch schon der "Fallschutz" der Kinder-Kletterwand hergestellt - natürlich noch ohne Füllung - an der Westseite des Katastrophenschutzlagers.
Inzwischen ist auch der Stiegenaufgang fertig verfliest und der Parkettboden fertig verlegt, die Abschlussarbeiten wie schleifen usw. folgen.
Am Nachmittag wurden die Dachpanele der Müllinsel verlegt, auch einige kleine Betonarbeiten wurden erledigt, und auch der elektrische Verteiler im Saal wurde fertig montiert.
Die Asphaltarbeiten beginnen nun schon einen Tag früher als geplant, das bedeutet aber auch, dass morgen noch dringend Helfer auf der Baustelle benötigt werden!
» Fotos
- Details

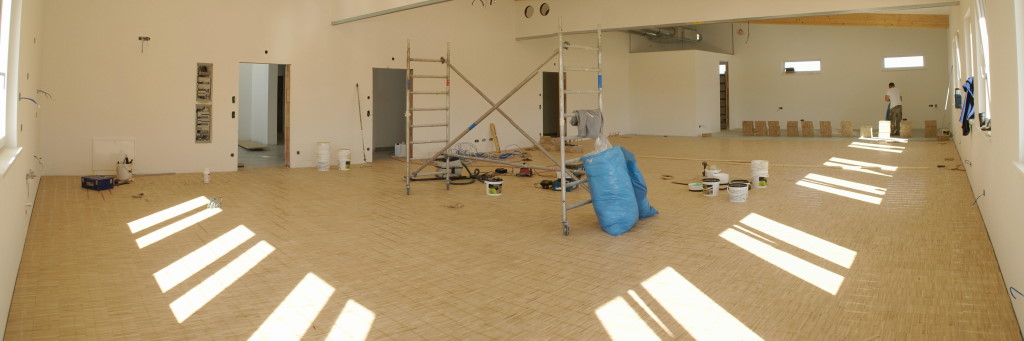

Ordentlich was weiter geht auch bei den Bodenlegern, die zudem die gute Qualität des gelieferten Parkettes loben, heute sollte der Parkettboden im Saal bis auf die Randleisten fertig verlegt werden.
Der Fliesenleger arbeitet im Obergeschoss an den Sockelleisten und auch die Außenarbeiten gehen bereits ins Finale, heute wird auch der Eingangsbereich / Windfang betoniert.
» Fotos
- Details

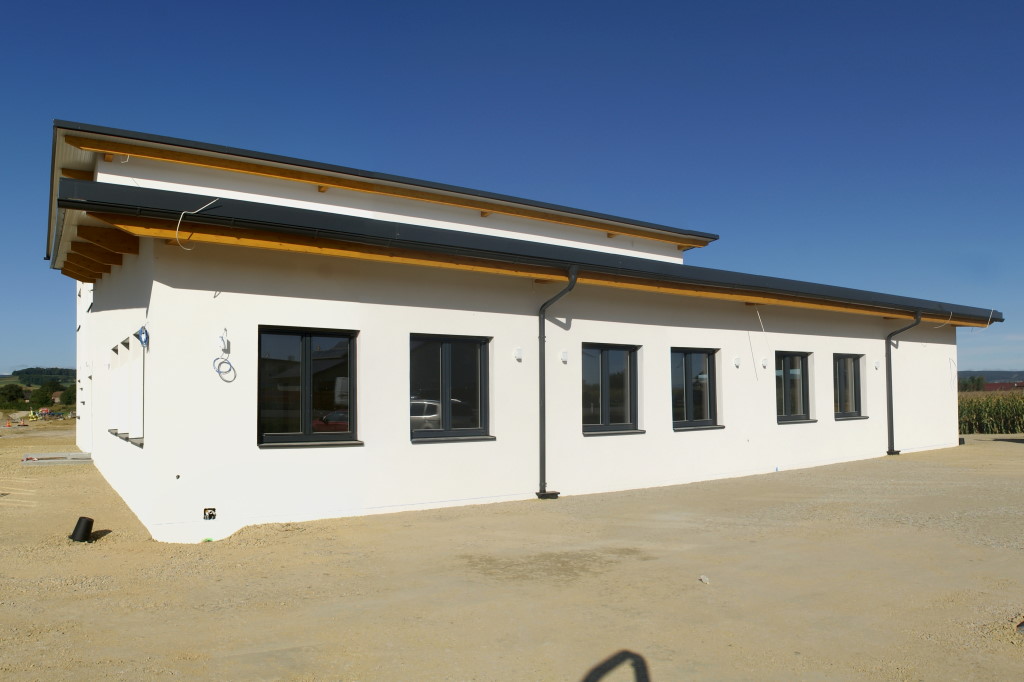

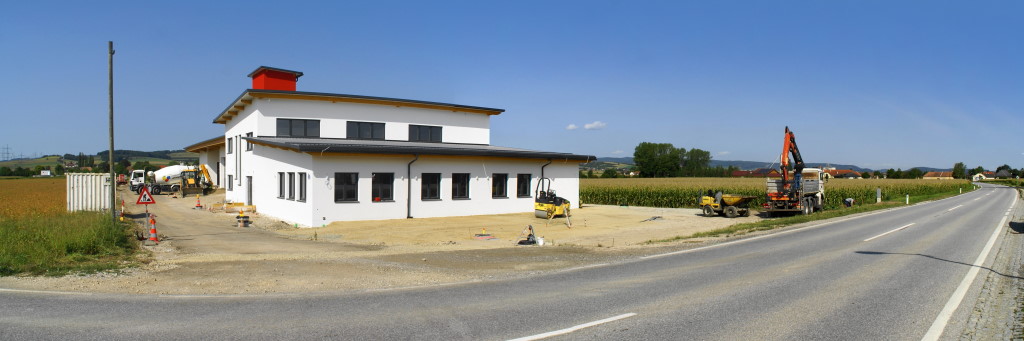

Trotz der feuchten Witterung wurden die Arbeiten um unser neues Haus weitergeführt:
so ist der Vorplatz fast fertig angelegt und die Vorbereitungen für die Asphaltierung - geplant für 19. / 20. September sind im Zeitplan.
Ein Schacht der AWG Hain im Einfahrtsbereich von der L100 wurde freigelegt, er wird auf die befestigte Oberfläche angehoben, um zukünftig zugänglich zu sein. Aber auch die Innenschalung für den Übungsschacht wurde abgebaut.
» Fotos
- Details
Die Bodenleger haben heute ihre Arbeit im Saal aufgenommen, zudem wurden die Panele für die Müllsammelstelle angeliefert - diese werden noch diese Woche in Eigenregie verlegt.
Heute fand auch eine Besprechung für die endgültige Ausgestaltung des Kinderspielplatzes statt, bei der neben unserer Bürgermeisterin, LJ-Leiter Bernhard Kaiblinger, unserem "Kletterwand-Planer" Josef Buchinger auch ein Spielgeräte-Firmenvertreter anwesend war, der auch die TÜV-Abnahme durchführen wird.
Die Montage der Duschtasse wurde weitgehend vorbereitet, zudem auch die Gestaltung der Garderobe und weiterer Holzarbeiten besprochen, ebenso Vorbereitungen für die Eröffnungsfeier.
» Fotos
- Details
Ein langer Samstag-Arbeitstag stand im Zeichen von Schacht, Licht, Lüftung und Ausräumen.

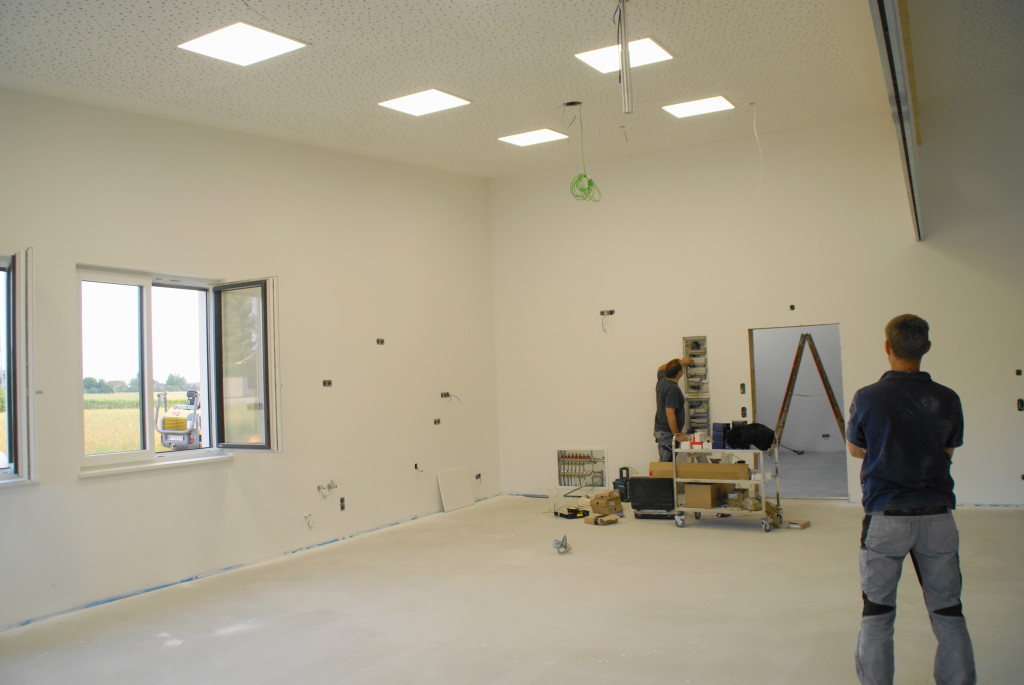

Da ab Montag der Boden im Saal verlegt wird, mussten notwendige Vorarbeiten heute weitgehend abgeschlossen werden - so wurde das Lüftungsgerät im Saal montiert und Lüftungsleitungen provisorisch befestigt, das Licht (steuerbare LED´s) wurde von Hannes angeschlossen und in Betrieb genommen und der gesamte Saal ausgeräumt und gereinigt.
Der Übungsschacht wurde ausgeschalt und im Laufe des Tages mit Schüttmaterial umfüllt und schichtweise verdichtet.
Am Abend wurde zudem die effektvolle Außenbeleuchtung erstmals in Betrieb genommen.
» Fotos
- Details
Der Übungsschacht wurde heute am Vormittag betoniert und auch die Begrenzungssteine entlang der L100 wurden in einem Betonbett versetzt.

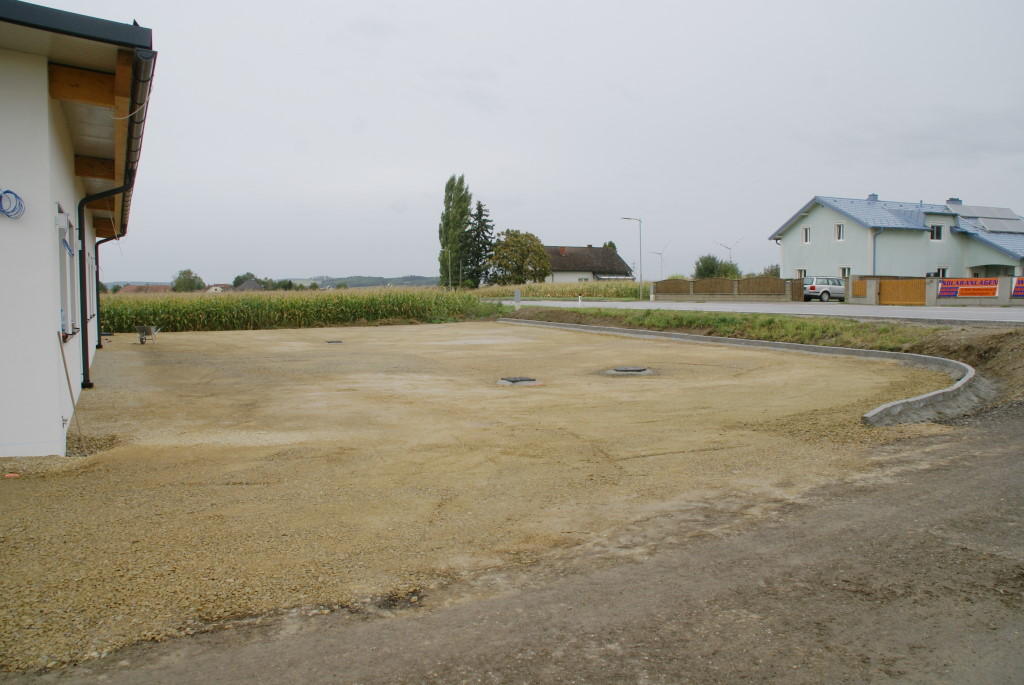

Da der Vorplatz zur L100 nun nahezu fertig angelegt ist, bietet sich bereits ein Eindruck vom zukünftigen Aussehen.
Am Abend wurde die Müllinsel fertig gespachtelt und eine bituminöse Dichtschicht aufgebracht.
Morgen wird unter anderem der Übungsschacht ausgeschalt, am Montag beginnen die Bodenleger im Saal und auch die Dachpanele der Müllinsel werden geliefert.
