Demnächst
- Details
Heute wurden die Ziegelarbeiten im unteren Mauerbereich der Fahrzeughalle abgeschlossen - hier geht es mit den Schalungsarbeiten für den Beton weiter (Pfeiler, Überlager).
Als Nächstes wird der Schlauchturm bis zum 1. Betonkranz / Zwischendecke hochgezogen, ebenso die Mauer im Haustechnikraum bis zur Decke.
Im Bereich des Mannschaftstraktes wird nach Einlangen der Schalungsutensilien mit der Deckenschalung begonnen.
- Details
Die Ansichtspläne wurden aktualisiert und auch die Leimbinderkonstruktion ist nun verfügbar
- Details
Heute wurde bei allen Mauerteilen im Mannschaftsbereich, wo eine Decke zu liegen kommt, die Deckenhöhe erreicht. Somit können ab nächster Woche die Schalungs- und Stützarbeiten beginnen.
- Details
Ein sehr ambitioniertes Ziel hat Kdt. Franz Holzmann zuletzt geäußert: "Eigentlich müssten wir im August 2017 fertig sein!"
- Details

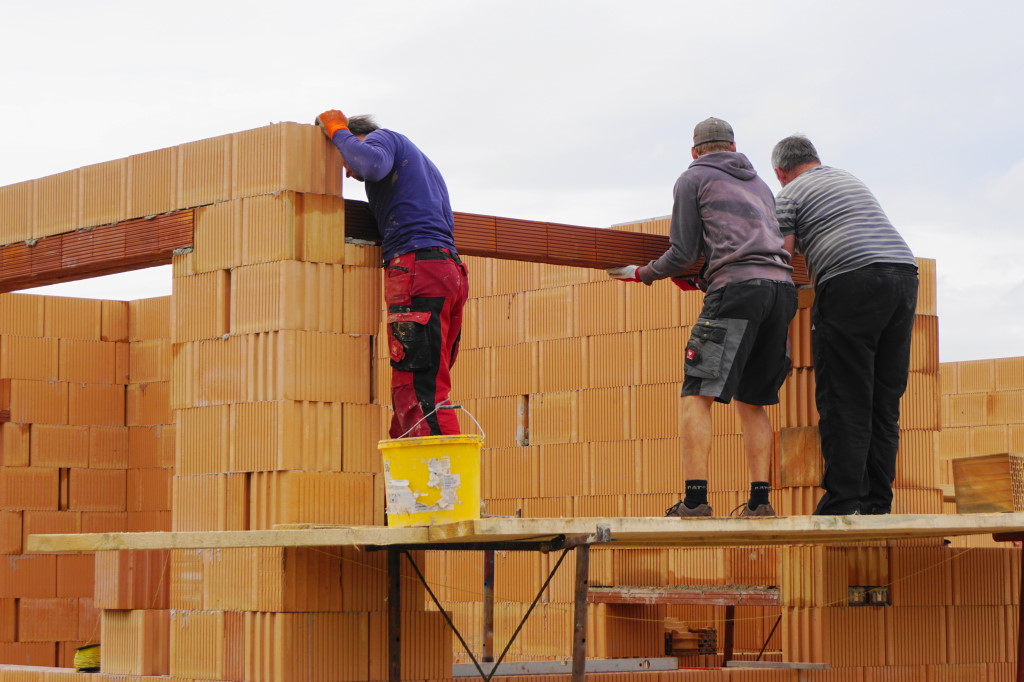

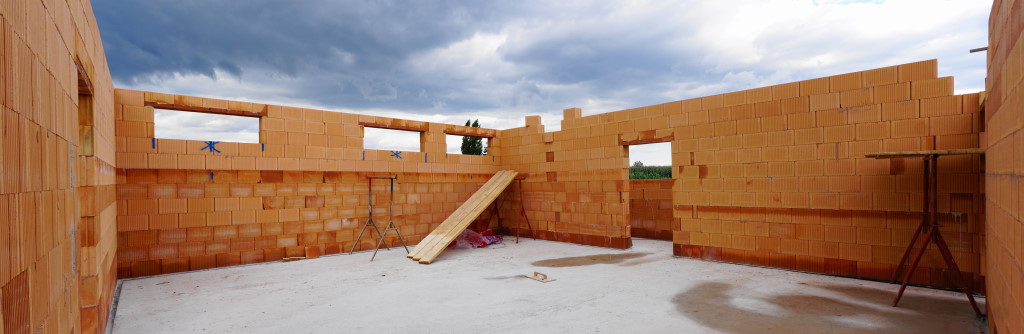

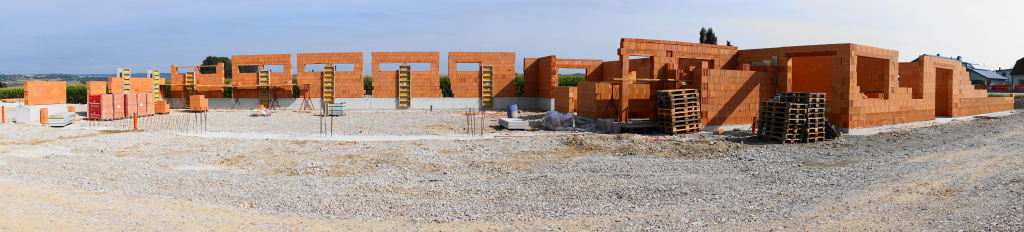

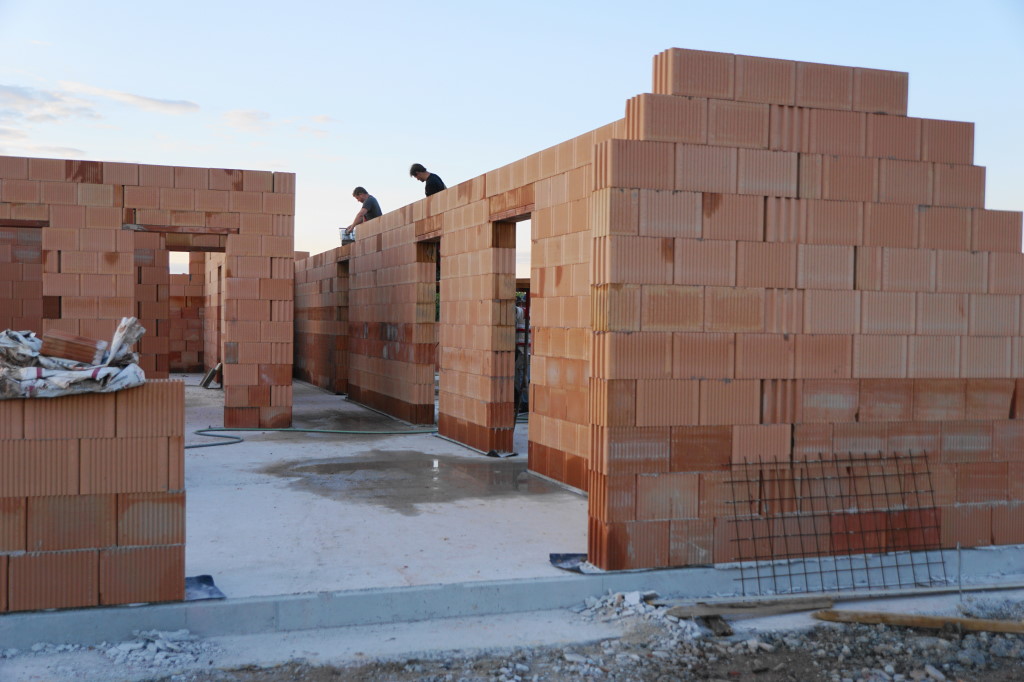

Da auch am Mittwoch - obwohl eigentlich nicht geplant - fest gemauert wurde, und am Donnerstag schon um 13 Uhr begonnen wurde, ging nun besonders viel weiter:
so sind die Garderobe (Foto links) und Naßräume sowie die Westmauer des Mehrzweckraumes bereits fertig, und auch die anderen Mauern sind bereits auf Fensterhöhe.
In der Fahrzeughalle und im Haustechnikraum sind ebenfalls bereits 5 Ziegelreihen aufgezogen.
Da durch die intensive Arbeit keine Zeit war zum "Heurigeneinziehen", wurden wir mit einer großzügigen Jause von der Weinschenke Korntheuer verwöhnt - Herzlichen Dank!
» Fotos
- Details

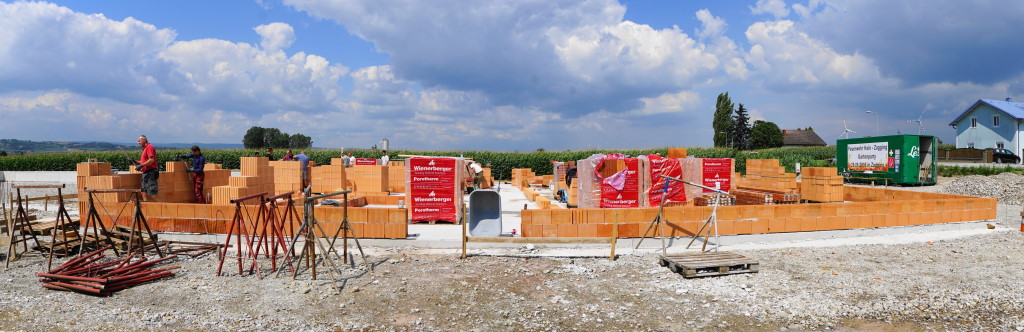

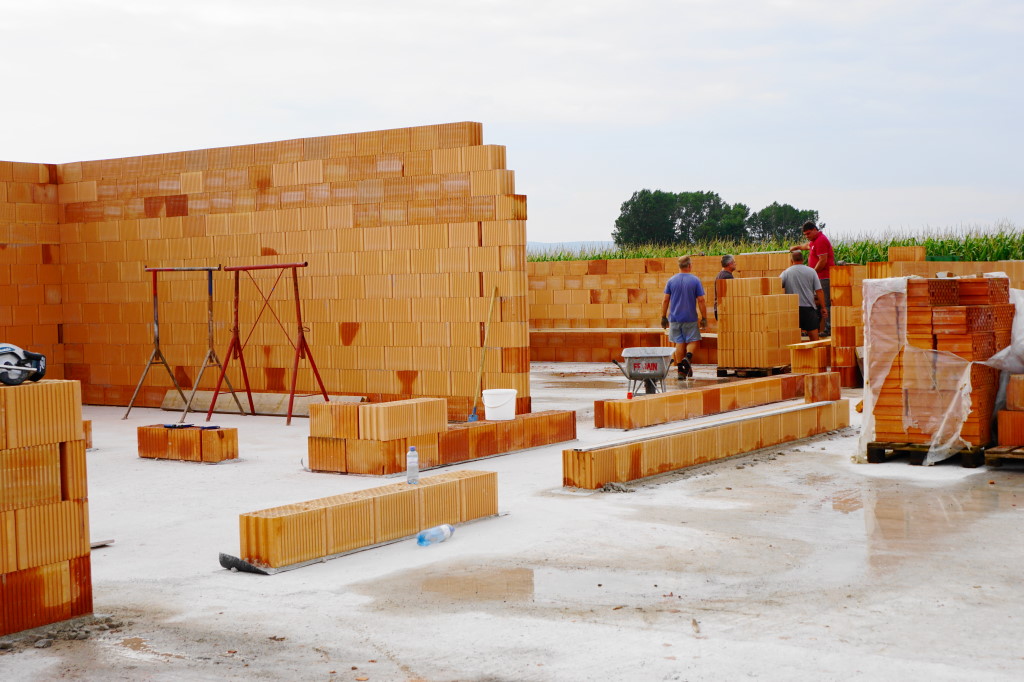

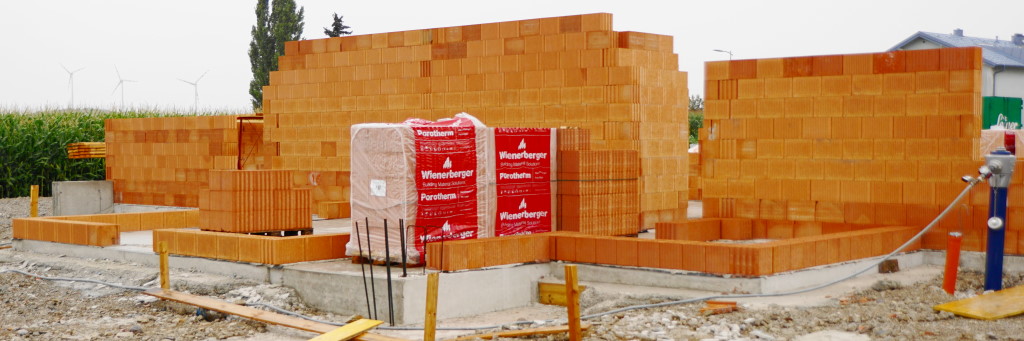

Am "Mauer-Tag 4" wurden die Mauern des Haustechnikraumes angesetzt und die Ausgleichsschicht für die Mauern der Fahrzeughalle begonnen.
- Details
Nach dem am Freitag wegen Regen nicht gearbeitet wurde, ging es am heutigen Samstag "richtig zur Sache": so wurden von den eifrigen Kameraden am heutigen Tag rund 40 Paletten Ziegel vermauert!
Herzlich Willkommen geheißen wurde auch unser Bgm. Gerhard Wendl, der sich auf der Baustelle vom raschen Baufortschritt beeindruckt zeigte und den Kameraden auch seinen Dank für den Einsatz zur Bürgerinformation beim Wasserproblem aussprach.
- Details

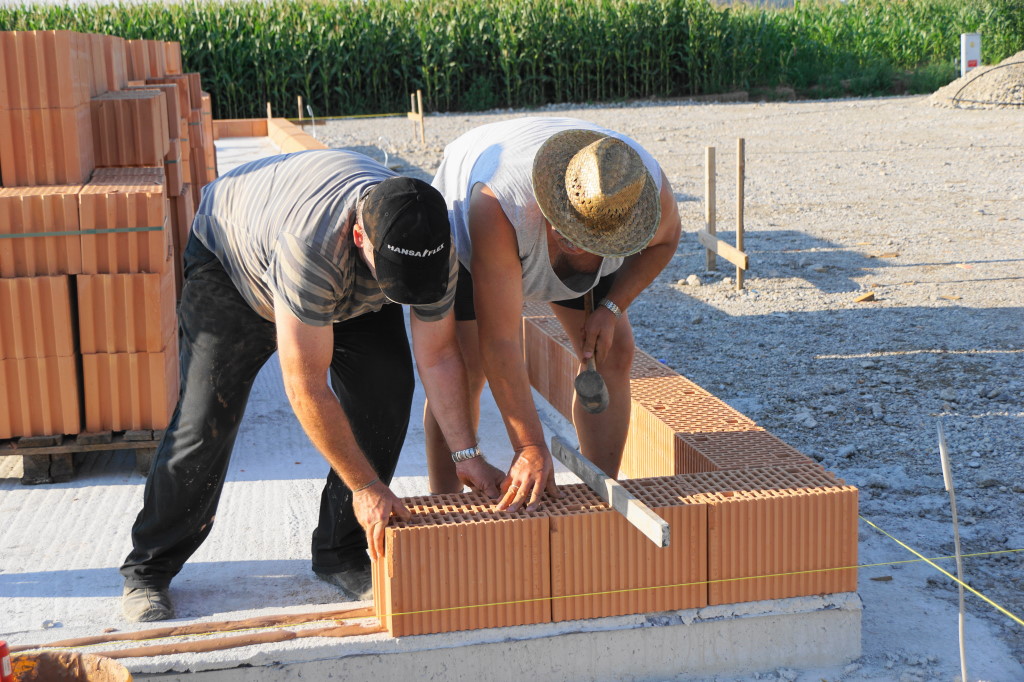

Es geht aufwärts: die 1. Ziegelreihe wird sorgsam eingerichtet, es folgt auch schon eine weitere Ziegelreihe.
Eine 2. Baupartie macht die Ausgleichsschicht fertig - am Freitag ab 17 Uhr gehts weiter aufwärts!
» Fotos
- Details

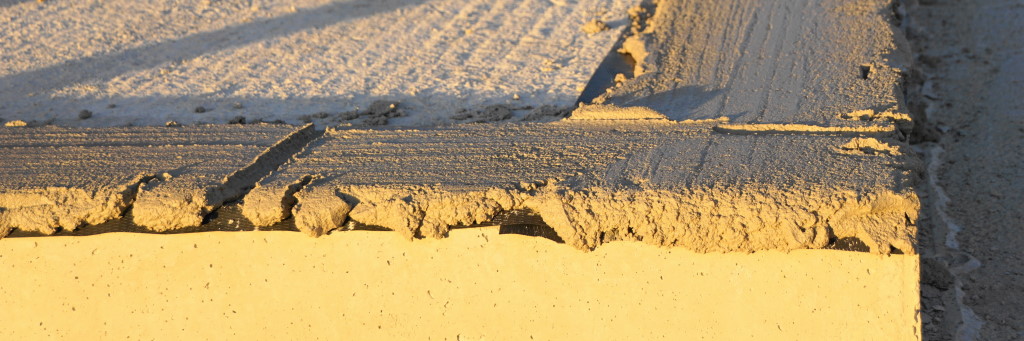

Heute vormittag wurde ein erster (kleiner) Teil der Ziegel geliefert und am Abend mit der Ausgleichsschicht begonnen und fast 100 lfm geschafft - morgen gehts ab 17 Uhr weiter!
» Fotos
